Otthon / Hír / Ipari hírek / Mennyi ideig tart a fröccsöntés?

Ipari hírek

Mennyi ideig tart a fröccsöntés?

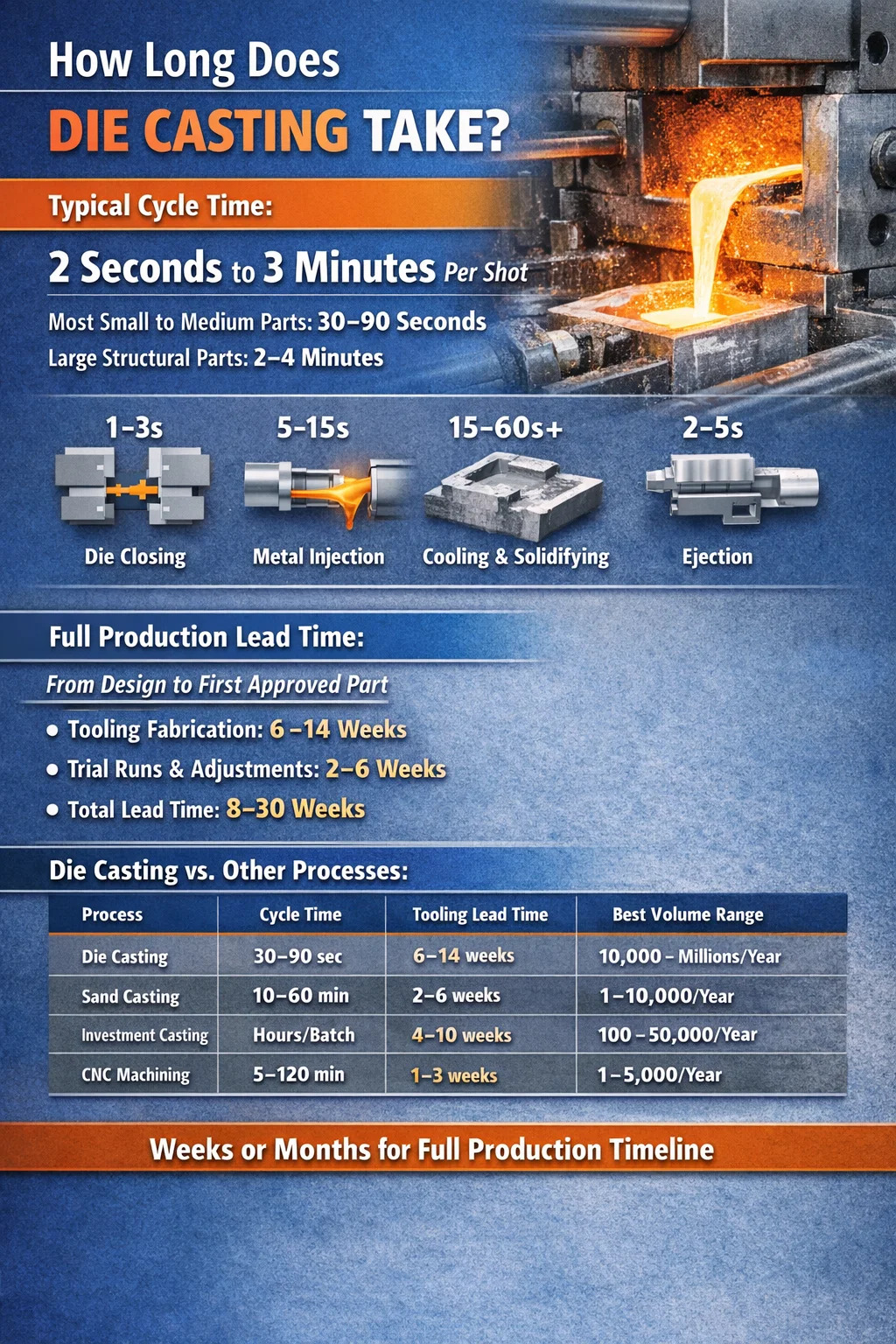

Mennyi ideig tart Die Casting Vegyél? A közvetlen válasz

Egyetlen fröccsöntési ciklus általában bárhonnan tart 2 másodperctől 3 percig , az alkatrész méretétől, az ötvözet típusától, a falvastagságtól és a gép konfigurációjától függően. A legtöbb kis-közepes alumínium vagy cink alkatrész esetében – amilyeneket az autóipari konzolokban, házakban és fogyasztói elektronikában használnak – a reális ciklusidő 30 és 90 másodperc . Az elektromos járművek nagy magnézium vagy alumínium szerkezeti részei lövésenként 2–4 percre tolhatják el ezt az ablakot.

Ez a ciklusidő-adat csak a történet egy részét mondja el. Mielőtt az első jó alkatrész legurulna a sorról, a présöntési művelet magában foglalja a szerszámgyártást (ami 6–14 hetet vehet igénybe), a gép beállítását, a szerszám előmelegítését, a próbafelvételeket és a méretellenőrzést. A nyers tervezéstől a jóváhagyott gyártási részig a teljes idővonalat hetekben vagy hónapokban mérik, nem másodpercekben.

A lövésenkénti ciklus és a teljes gyártási idővonal megértése segít a vásárlóknak, mérnököknek és az üzemeltetési csapatoknak reális elvárásokat állítani, és elkerülni a költséges ütemezési hibákat.

A présöntési folyamat: szakaszonkénti időbontás

Minden présöntési ciklus több egymást követő szakaszból áll. Mindegyik időt emészt fel, és bármely szakaszban késlelteti a teljes ciklust. Íme, mi történik valójában minden egyes felvételen belül:

Forgácszárás és befogás

A matrica két felét – a rögzített matrica-felet és a kidobószerszám-felet – összeillesztik és nagy szorítóerővel rögzítik. Egy 400 tonnás hidegkamrás gépnél ez a lépés nagyjából tart 1-3 másodperc . A nagyobb űrtartalommal rendelkező nagyobb gépek nagyobb tömeget mozgatnak, és 3–5 másodpercre lehet szükség a záráshoz és a zárás megerősítéséhez. Az elégtelen szorítóerő vakuhibákhoz vezet, ezért ezt a lépést nem lehet önkényesen elsietni.

Fém befecskendezés

Az olvadt fém nyomás alatt a szerszámüregbe kerül. A forrókamrás présöntésnél – amelyet főként cink-, ólom- és ónötvözetek esetében használnak – a befecskendező mechanizmus az olvadékba merül, így a töltési idő rendkívül gyors: 0,01-0,5 másodperc . Hidegkamrás fröccsöntésnél – amelyet alumíniumhoz, rézhez és magnéziumhoz használnak – a fémet először egy külön sörétes hüvelybe kell önteni, néhány másodpercet hozzáadva a befecskendezés megkezdése előtt. A tényleges üregkitöltés a hidegkamrás folyamatokban továbbra is bent történik 0,01-0,1 másodperc , de a teljes befecskendezési fázis, beleértve az öntést is, közelebb van az 5-15 másodperchez.

Megszilárdulás és hűtés

Ez a leghosszabb fázis a legtöbb fröccsöntési ciklusban. A befecskendezést követően a fémnek eléggé le kell hűlnie ahhoz, hogy megfelelő szerkezeti merevséget alakítson ki a torzulás nélküli kilökéshez. A hűtési idő az alkatrész geometriájától, a falvastagságtól, az ötvözet tulajdonságaitól, valamint a szerszám vízhűtő csatornáinak tervezésétől és karbantartásától függ.

A vékony falú cink részek (1,5-2,5 mm-es falak) megszilárdulhatnak 3-8 másodperc . Általában 3-5 mm-es falú alumínium alkatrészekre van szükség 15-40 másodperc . Vastag szerkezeti alumíniumöntvényekre lehet szükség 6-10 mm-es szelvényekkel 60-120 másodperc vagy több. A hűtési idő csökkentése porozitás vagy vetemedés nélkül az egyik elsődleges mérnöki kihívás a nagy volumenű fröccsöntésnél.

A szerszám nyitása és alkatrész kilökése

Ha az alkatrész elég szilárd, a szerszám kinyílik, és a kilökőcsapok kinyomják az öntvényt az üregből. Ez a mechanikai sorrend általában tart 2-5 másodpercig . Az alkatrészek egy szállítószalagra vagy egy hűtőtartályba esnek. A kilökőerőt gondosan kell kalibrálni – túl kicsi, és az alkatrész ragad; túl sok és vékony vonások eltörnek vagy deformálódnak.

Kenés és visszaállítás

A kidobás után a robotok vagy permetezőrendszerek kioldó kenőanyagot (jellemzően vízbázisú) kennek az üreg felületére. Ez megakadályozza a ragadást és segít szabályozni a szerszám hőmérsékletét. A permetezési idő a 2-10 másodpercig a szerszám összetettségétől és a permetező fúvókák számától függően. A lefúvatási ciklusok a felesleges kenőanyag eltávolítására további 1-3 másodpercet adnak hozzá. Ezután a kocka bezárul, és megkezdődik a következő ciklus.

Tipikus ciklusidők ötvözet és alkatrésztípus szerint

A különböző ötvözetek eltérő termikus tulajdonságokkal, befecskendezési nyomással és szilárdulási viselkedéssel rendelkeznek. Az alábbi táblázat a gyakori présöntvény-anyagok reprezentatív ciklusidejét mutatja az alkatrészméret-kategóriákban:

Ötvözet Alkatrész mérete Tipikus ciklusidő Folyamat típusa
Cink (Zamak) Kicsi (<100g) 2-10 másodperc Forró kamra
Cink (Zamak) Közepes (100-500 g) 10-30 másodperc Forró kamra
Alumínium (ADC12 / A380) Kicsi (<300g) 20-45 másodperc Hideg kamra
Alumínium (ADC12 / A380) Közepes (300g-2kg) 45-90 másodperc Hideg kamra
Alumínium (szerkezeti) nagy (>2 kg) 90-180 másodperc Hideg kamra
Magnézium (AZ91D) Kicsitől közepesig 15-50 másodperc Hideg vagy meleg kamra
Réz / sárgaréz Kicsitől közepesig 30-90 másodperc Hideg kamra
Reprezentatív présöntési ciklusidők ötvözet és alkatrészméret szerint; a tényleges idők a geometriától és a szerszám kialakításától függően változnak.

A cink következetesen a legrövidebb ciklusidőt produkálja alacsonyabb olvadáspontja (körülbelül 380–420 °C), gyorsabb megszilárdulása és a forrókamrás gépekkel való kompatibilitása miatt, amelyek kiküszöbölik az ürítési lépést. Az alumínium lényegesen hosszabb hűtési időt igényel nagyobb termikus tömege és öntési hőmérséklete (620-680°C) miatt. A 900 °C feletti öntési hőmérsékletű rézötvözetek robusztus szerszámanyagokat és hosszabb hűtést igényelnek, így a fröccsöntésben a leglassabbak közé tartoznak.

Tényezők, amelyek szabályozzák, hogy mennyi ideig tart a présöntés

A ciklusidő nem a gép gyártója által megadott tetszőleges szám. Olyan specifikus fizikai és folyamatváltozók eredménye, amelyeket a mérnökök mérhetnek, modellezhetnek és – jelentős mértékben – irányíthatnak. A leginkább befolyásoló tényezők a következők:

Falvastagság és alkatrészgeometria

A lehűlési idő nagyjából a falvastagság négyzetével skálázódik. Duplázza meg a falvastagságot, és nagyjából megnégyszerezi a szükséges hűtési időt, minden más egyenlő. Egy 3 mm-es névleges falú alkatrésznek, amely 20 másodperc alatt hűl le, körülbelül 80 másodpercre lesz szüksége, ha 6 mm-re tervezik át. Ez az oka annak, hogy a gyárthatósági tervezés (DFM) felülvizsgálatai következetesen egységes, vékony falakat szorgalmaznak – nemcsak az anyagmegtakarítás, hanem a ciklusidők és a darabonkénti költségek kezelhető megőrzése érdekében.

A geometria is befolyásolja a kitöltési időt. A keskeny sínekkel, vékony bordákkal és több maggal rendelkező összetett üregek lassabb befecskendezési sebességet igényelnek, vagy kockáztatják a turbulencia által kiváltott porozitást. A mély zsebekkel vagy alámetszéssel rendelkező részek oldalirányú műveleteket igényelnek (csúszó magok), amelyek mechanikus lépésekkel egészítik ki a nyitási és zárási folyamatokat.

Hőmérséklet-szabályozás

A szerszám hőmérséklete közvetlen és erőteljes hatással van a ciklusidőre. A túl hidegen futó szerszámok idő előtti megszilárdulást, helytelen működést és hideg leállást okoznak. A túl melegen futó szerszámok meghosszabbítják a hűtési időt, és forrasztást okozhatnak (a fém a szerszámhoz tapad). Az alumínium fröccsöntéshez az optimális szerszámhőmérséklet-ablak általában az 150-250°C az üreg felületén, a belső vízhűtő csatornák és a külső permethűtés kombinációjával tartják fenn.

A szerszámhőmérséklet-szabályozók (DTC-k) felmelegített vizet vagy olajat keringetnek a szerszámon keresztül, hogy stabilizálják a hőmérsékletet az indítás során, és fenntartsák azt a folyamatos gyártás során. Egy jól megtervezett hűtőkör 20-35%-kal csökkentheti a megszilárdulási időt egy nem optimalizált, azonos geometriájú szerszámhoz képest. A rosszul elhelyezett hűtővezetékek – túl távol a vastag részektől – forró pontokat hagynak maguk után, amelyek arra kényszerítik a kezelőket, hogy mesterségesen meghosszabbítsák a hűtési időt, hogy elkerüljék az elvetemült vagy hólyagos részeket.

A gép űrtartalma és sebessége

A nagyobb tonnatartalmú gépek nehezebb nyomólapokat mozgatnak, és több időt igényelnek a vágófej nyitási és zárási löketeihez, még gyors hidraulikus vagy elektromos hajtások esetén is. Egy 160 tonnás gép 1,5 másodperc alatt teljesíthet egy rögzítési ciklust; egy 2000 tonnás gépkocsi szerkezeti alkatrészeit készítő gépen 5-8 másodpercig tarthat csak a befogás. Az elektromos fröccsöntőgépek (szervohajtású) általában gyorsabb és megismételhetőbb szorító- és befecskendezési mozdulatokat érnek el, mint a régebbi, csak hidraulikus gépek, gyakran ciklusonként 2–5 másodpercig vágnak le közepes méretű alkatrészeken.

Üregek száma

A többüregű szerszámok több alkatrészt gyártanak lövésenként anélkül, hogy a ciklusidőt arányosan növelnék. Egy kis horganycsatlakozó együregű szerszáma ciklusonként 15 másodpercig futhat, percenként 4 lövést eredményezve. Egy 16 üreges szerszám ugyanazon alkatrészhez ugyanazon a gépen továbbra is nagyjából 15-20 másodpercig fut ciklusonként, de most egy ciklus helyett 16 alkatrészt gyárt – hatékonyan csökkentve a darabonkénti időt 15 másodpercről 1,5 másodperc alá. A kompromisszum a magasabb szerszámköltség (egy 16 üreges cink matrica 80 000–150 000 dollárba kerülhet, szemben a 15 000–30 000 dollárral egy üreges esetén) és bonyolultabb minőségellenőrzés.

Automatizálási szint

A kézi műveletek – amikor a kezelő fémet önt, kézzel eltávolítja az alkatrészeket, és kézi pisztollyal szórja a szerszámot – 10–30%-os ciklusidő-változtatást tesz lehetővé. A robotos elszívás, az automatizált permetezőrendszerek és az integrált vágóprések megszüntetik ezt a változékonyságot. A teljesen automatizált, nagy volumenű autóalkatrészeket gyártó üzemekben a ciklusok közötti eltérést rutinszerűen 1 másodperc alatt tartják, ami lehetővé teszi a pontos átbocsátási előrejelzést és az állandó kohászati ​​minőséget.

Présöntés átfutási ideje: a tervezéstől az első gyártási részig

A vevők és a projektmenedzserek számára a lövésenkénti ciklusidő gyakran kevésbé releváns, mint a teljes átfutási idő a megrendeléstől az első jóváhagyott szállításig. Ez az idővonal több különálló fázisra oszlik:

Szerszámok tervezése és gyártása

A présöntő szerszámok összetett, precíziós megmunkálású szerszámok, amelyek H13-as melegmegmunkálási szerszámacélból vagy azzal egyenértékű minőségből készülnek. Egy közepes bonyolultságú alumínium fröccsöntő szerszám – egyetlen üregű, mérsékelt geometria, mellékhatások nélkül – általában szükséges 6-10 hét jóváhagyott tervből gyártani. Több oldalirányú művelettel, összetett belső hűtéssel vagy szűk mérettűréssel rendelkező vágószerszámok is igénybe vehetők 10-16 hét . A szerszámok költsége körülbelül 15 000 USD-tól egy egyszerű horganyszerszámhoz, és egy 300 000 USD-ig terjed egy nagyméretű, vákuumrendszerrel és több maggal rendelkező alumínium szerszámok esetében.

A kínai és délkelet-ázsiai beszállítók gyakran 4–6 hetet adnak meg a szerszámozásra, de ez gyakran kizárja a tervezési felülvizsgálati ciklusokat, és tömörített időbeosztással járhat, ami növeli a próbalövések számát és késlelteti az alkatrész jóváhagyását.

Próbafelvételek és részkvalifikáció

Miután a szerszámot felhelyezték a gépre, a folyamat T1 (első próba) felvételekkel kezdődik. Ezeket a kezdeti felvételeket az alapvető folyamatparaméterek – a befecskendezési sebesség, a töltési nyomás, a szerszám hőmérséklete és a hűtési idő – meghatározására használják. Rendkívül ritka, hogy a próbaszerszám megfelelő alkatrészeket produkáljon a próba első napján. A legtöbb program költségvetése 2-4 próbakör 2-6 hét alatt a folyamat hangolása, a méreteltérések kezelése és a felületi hibák megoldása érdekében.

Az autóipari minőségű présöntvényekhez PPAP (gyártási rész jóváhagyási folyamat) vagy azzal egyenértékű dokumentációra van szükség, beleértve a méretjelentéseket, az anyagtanúsítványokat és a folyamatképességi tanulmányokat (Cpk ≥ 1,67 a kritikus jellemzők esetében). Ez a dokumentációs fázis további 2-4 héttel járhat azután, hogy az alkatrészek átmentek a méretellenőrzésen.

Teljes átfutási idő összegzése

  • Egyszerű alkatrész, nincs mellékhatás, nem autóipari: 8-14 hét a szerszámrendeléstől az első jóváhagyott szállításig
  • Közepes bonyolultságú autóipari fröccsöntés: 14-22 hét
  • Nagy szerkezeti rész vákuum-öntéssel és PPAP-val: 20-30 hét
  • Prototípus présöntés (lágy szerszámok, alumínium vagy kirksit szerszámok): 2-4 hét , korlátozott hangerő, kisebb pontosság

Hot Chamber vs Cold Chamber Présöntés: Idő-összehasonlítás

A présöntési folyamatok két fő kategóriája alapvető mechanikai felépítésük miatt jelentősen eltér a sebességben:

Hot Chamber Die Casting

A forrókamrás gépekben a befecskendező henger (libanyak) tartósan az olvadt fémfürdőbe van merülve. Amikor a dugattyú visszahúzódik, a fém automatikusan kitölti a kamrát. Amikor előrehalad, a fém átnyomódik a hattyúnyakba és a szerszámba. Mivel nincs külön ürítési lépés, a ciklusidő drámaian lerövidül — A kis horganyrészek óránként 300–500 lövés sebességgel mozoghatnak többüregű szerszámokon. Ez az eljárás alacsony olvadáspontú ötvözetekre (cink, ólom, ón, némi magnézium) korlátozódik, mivel a magasabb hőmérséklet gyorsan lebontja a víz alá süllyesztett komponenseket.

Hidegkamrás présöntés

A hidegkamrás gépek külön tartják a befecskendező mechanizmust az olvasztókemencétől. Egy kezelő vagy automata merőkanál robot minden ciklus előtt egy kimért fémlövést visz át a sörétes hüvelybe. Ez hozzáteszi 5-15 másodperc ciklusonként a forró kamrához képest, de lehetővé teszi a magas hőmérsékletű ötvözetek, például alumínium, magnézium és réz feldolgozását, ami tönkreteszi a víz alá süllyedt libanyakot. A tömeg szerinti présöntvények többsége – különösen az autóipari alumínium alkatrészek – hidegkamrás gépeket használnak.

Gyakorlatilag egy forrókamrás gépen gyártott cinkcsatlakozó darabonként 0,08–0,25 dollárba kerülhet csak ciklusidőben. Ugyanaz az alkatrészgeometria, amelyet alumíniumból újraterveztek egy hidegkamrás gépen, a ciklusidőhöz kapcsolódó költsége darabonként 0,40–1,20 dollár lehet – ez valódi költségtényező a nagy mennyiségű fogyasztói elektronikai alkalmazásokban, ahol évente több száz millió darab számít minden másodpercnek.

Hogyan hasonlítható össze a fröccsöntés más gyártási folyamatokkal sebességben?

A présöntés az egyik leggyorsabb módszer összetett fémalkatrészek méretarányos előállítására, de sebességelőnye nagy mennyiségeknél a legszembetűnőbb. Összehasonlítás más általános fémalakítási eljárásokkal tisztázza, hol helyezkednek el a présöntő állványok:

Folyamat Ciklusidő (közepes rész) Szerszámok átfutási ideje Legjobb hangerő-tartomány
Die Casting 30-90 másodperc 6-14 hét 10 000 – millió/év
Homoköntés 10-60 perc 2-6 hét 1-10.000/év
Befektetési öntés Óra tételenként 4-10 hét 100-50.000/év
CNC megmunkálás 5-120 perc 1-3 hét (bejegyzések) 1-5000/év
Állandó öntés formába 2-10 perc 4-8 hét 1.000-100.000/év
Fémalakítási eljárások hozzávetőleges összehasonlítása; az ábrák közepes összetettségű alkatrészeket mutatnak be tipikus gyártási körülmények között.

A présöntés sebessége jelentős előnye a homoköntéssel és a beruházási öntéssel szemben – gyakran 10-50-szer gyorsabb alkatrészenként, ha teljes termelés mellett működik. Ez a sebességelőny és a kiváló méretmegismételhetőség (a nem kritikus jellemzők ±0,1 mm-es tűrése rutinszerűen betartható) megmagyarázza, hogy a présöntés miért dominál az autóiparban, a fogyasztói elektronikában és a készülékgyártásban nagyjából évi 10 000 alkatrész feletti mennyiségben.

Stratégiák a présöntési ciklusidő csökkentésére

Nagy volumenű gyártásnál a ciklusidő 5 másodperces csökkenése is közvetlenül mérhető költségmegtakarítást eredményez. A 120 USD/óra terhelésű gépen ciklusonként 60 másodperces sebességgel működő alkatrész ciklusonként 2,00 USD-ba kerül. Csökkentse ezt 50 másodpercre, és a darabonkénti költség 1,67 dollárra csökken – ez 16,5%-os csökkenés az anyag, a munka vagy a rezsi változtatása nélkül. Évi 1 millió alkatrésznél ez 330 000 dolláros éves megtakarítást jelent egyetlen folyamatfejlesztéssel. A ciklusidő csökkentésére szolgáló leghatékonyabb stratégiák a következők:

Optimalizálja a hűtőkör tervezését

A konform hűtés – ahol a hűtőcsatornák követik az üreg kontúrját, nem pedig egyenes vonalakban futnak – csökkentheti a hűtési időt azáltal, hogy 20-40% a hagyományos fúrt csatornákhoz képest. A konform csatornákat additív gyártás (szerszámacél lapkák 3D nyomtatása) alkalmazásával gyártják, és a hűtővizet sokkal közelebb helyezik el az összetett felületekhez. Az előzetes szerszámköltség (jellemzően 10 000–40 000 USD extra lapkakészletenként) gyorsan megtérül a nagy volumenű programokban.

Használja megfelelően az erősítő nyomást

A nagy intenzitási nyomás (2. fázisnyomás) közvetlenül az üreg feltöltése után a fémet minden részletbe kényszeríti, és kompenzálja a megszilárdulás során bekövetkező zsugorodást. A megfelelő intenzitás csökkenti a mikroporozitást, ami viszont vékonyabb falakat tesz lehetővé – amelyek gyorsabban lehűlnek. Ez egy közvetett, de hatékony út a rövidebb ciklusidőkhöz az alkatrésztervezési megbízhatóság révén.

Minimalizálja a kidobási hőmérsékletet

Az alkatrészek kilökése magasabb hőmérsékleten történhet, mint azt sok kezelő feltételezi, feltéve, hogy a geometria nem hajlamos a vetemedésre, és a kilökőcsap helyes elhelyezése. A hőképalkotással és vetemedésméréssel végzett tesztelés lehetővé teszi a csapatok számára a minimális biztonságos hűtési idő kísérleti meghatározását. Sok gyártási program a szükségesnél 10–20%-kal hosszabb hűtési időt futtat, egyszerűen azért, mert a kezdeti beállítás után soha nem optimalizálták újra.

Valós idejű folyamatfigyelés megvalósítása

Az üregnyomás, dugattyúsebesség és szerszámhőmérséklet érzékelőkkel felszerelt modern présöntőgépek automatikusan lövésről lövésre tudják beállítani a folyamatparamétereket. Ez az adaptív vezérlés megakadályozza a túlzottan konzervatív hűtési időket, amelyeket a kezelők manuálisan állítanak be, hogy elkerüljék az alkalmi hibás felvételeket. A konzisztens folyamatkörülmények csökkentik a selejt arányát is, ami hatékonyan javítja a nettó teljesítményt anélkül, hogy a gépi ciklust megváltoztatná.

Újratervezés az egységes falvastagság érdekében

A névleges falvastagságtól jelentősen eltérő vastag kiemelkedések, bordák vagy párnák forró pontokat hoznak létre, amelyek meghatározzák az egész alkatrész minimális hűtési idejét. A vastag szakaszok kivágása, a sugárátmenetek hozzáadása és a tömör párnák bordázott szerkezetekkel történő cseréje megszüntetheti ezeket a szűk keresztmetszeteket. Az autóipari konzolok egyik dokumentált újratervezésével a maximális fal 8 mm-ről 5 mm-re csökkentve (a bordageometria révén a szilárdság megőrzése mellett) 75 másodpercről 42 másodpercre csökkentette a hűtési időt – ez 44%-os csökkenés, ami egy lényegesen kisebb, olcsóbb géposztályba helyezte át az alkatrészt.

Öntés utáni műveletek és időigényük

A présöntvény csak a kezdet. A legtöbb fröccsöntött alkatrész további műveleteket igényel, mielőtt készen áll a szállításra vagy az összeszerelésre. Ezek az öntés utáni lépések megnövelik az időt – néha többet, mint maga az öntési ciklus –, és be kell őket tervezni a teljes gyártási ütemezésbe:

  • Vágás / Eltávolítás: Vaku (vékony fém bordák az elválasztó vonalaknál) és futó/kapu rendszerek eltávolítása. Kézi villogás: 30-120 másodperc alkatrészenként. Automatizált trimmelés: alkatrészenként 3-10 másodperc.
  • Sörétszórás: Felülettisztítás és textúra javítás. Adagolási ciklus: 5–15 perc alkatrészterhelés esetén.
  • CNC megmunkálás: Öntött felületek fúrása, menetfúrása és precíziós marása. Az idő széles skálán mozog: 30 másodperctől 10 percig a jellemzőktől és a rögzítéstől függően.
  • Hőkezelés (T5/T6 alumíniumhoz): Megoldás kezelés és mesterséges öregítés eltarthat 6-24 óra összesen, és szakaszos sütő ütemezést igényel.
  • Felületkezelés (eloxálás, porfestés, festés): 1-48 óra folyamattól és befejezési osztálytól függően.
  • Ellenőrzés és méretmérés: CMM-ellenőrzés az első cikkeken vagy mintaterveken: 10–60 perc részenként az átfogó jelentésekhez.

Ha az öntés utáni műveleteket is beleszámítjuk, a munkaműhelyben az alkatrészenkénti teljes gyártási idő másodpercek helyett órákban vagy napokban mérhető. A hatékony gyártócellák kombinálják a robotos extrakciót, a soros trimmelő préseket és az integrált szállítószalagokat, hogy minimalizálják a műveletek közötti időt és csökkentsék a folyamat közbeni készleteket.

Gyakori tévhitek a présöntési időről

A fröccsöntési idővonalakkal kapcsolatos állandó félreértések problémákat okoznak a beszerzésben, a programtervezésben és a költségbecslésben:

"A présöntés mindig gyors"

A fröccsöntés gyors az azonos alkatrészek nagy volumenű, ismételt gyártásához. Kis mennyiségeknél nem gyors, mert a szerszámozási idő uralja az idővonalat. Egy 500 darabos prototípus rendelésnél a 10 hetes szerszámozási átfutási idő lassabbá teszi a fröccsöntést, mint a CNC megmunkálást vagy akár a beruházási öntést az első alkatrészig eltelt időt tekintve. Ez az oka annak, hogy a prototípus présöntvény ideiglenes alumíniumszerszámokkal kategóriaként létezik – elfogadja a csorbított szerszámélettartamot, hogy gyorsabban beszerezze az alkatrészeket.

"A gyorsabb ciklusidő mindig alacsonyabb költséget jelent"

A ciklusidő a folyamatstabil minimum alá csökkentése növeli a selejt mennyiségét és a szerszám karbantartási gyakoriságát. A hűtési idő 10 másodperces csökkenése, amely 2%-ról 8%-ra növeli a selejt mennyiségét, időt takarít meg a géppel, de növeli a fém- és utómunkálati költségeket. Az optimális ciklusidő minimalizálja a jó alkatrészenkénti összköltséget – nem csak a gépi időt. Ez megköveteli, hogy a selejtezési és utómunkálati költségeket a gépterhelési arány mellett figyelembe vegyék.

"A szállítóm által megadott átfutási idő a teljes átfutási idő"

A beszállítók általában a szerszámok átfutási idejét és néha T1 minta átfutási idejét adják meg. Ezek ritkán tartalmaznak időt a tervezési felülvizsgálat iterációira, az ügyféloldali méretjóváhagyásra, a PPAP dokumentáció elkészítésére vagy a logisztikára. Azok a vevők, akik a feltüntetett szerszámozási időt veszik a gyártásig eltelt teljes időnek, rendszeresen 4-8 hét késéssel találják magukat. A reális programterv legalább 3–6 héttel növeli a beszállító által megadott számot az alkatrész-jóváhagyáshoz és az ellátási lánc beállításához.
